Wochen 18-28: Innenausbau für das Fuhrberger Fachwerkhaus läuft

Mit dem beginnenden Winter kehrte auch etwas Ruhe in der Baustelle ein. Aber natürlich lief es weiter und der Baufortschritt ist inzwischen doch deutlich – nicht nur im Außenbereich (mit GaLa-Bau, Zaunbau und Gartenhaus), sondern natürlich auch im Innenbereich.

Musste zunächst auch der Estrich noch einige Zeit trocknen, lief es trotzdem parallel mit unterschiedlichsten Gewerken weiter:

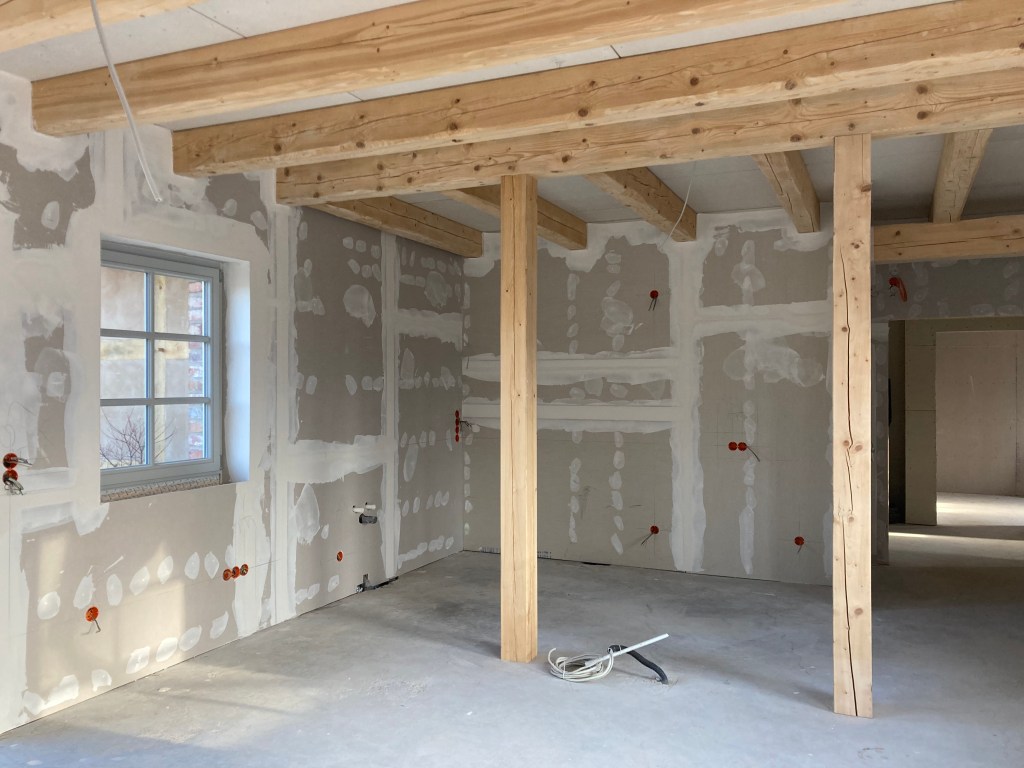

  • Unser super Elektrikerteam rund um Herrn Renneberg und Fabian (praktischerweise quasi unsere Nachbarn) konnte innerhalb von zwei Wochen die komplette Elektrik abschließen.
  • Gemeinsam mit den Elektrikern nahm unser Sanitärpartner PS Heizungstechnik aus Ebergötzen die Luft-Wärmepumpe, und damit auch die Fußbodenheizung, genau passend zu den kälteren Temperaturen in Betrieb. Das passte auch insofern wunderbar, als der Estrich dann gleich mit der Fußbodenheizung getrocknet werden konnte und wir uns im Winter bei wunderbaren 25 Grad im Haus aufwärmen konnten.

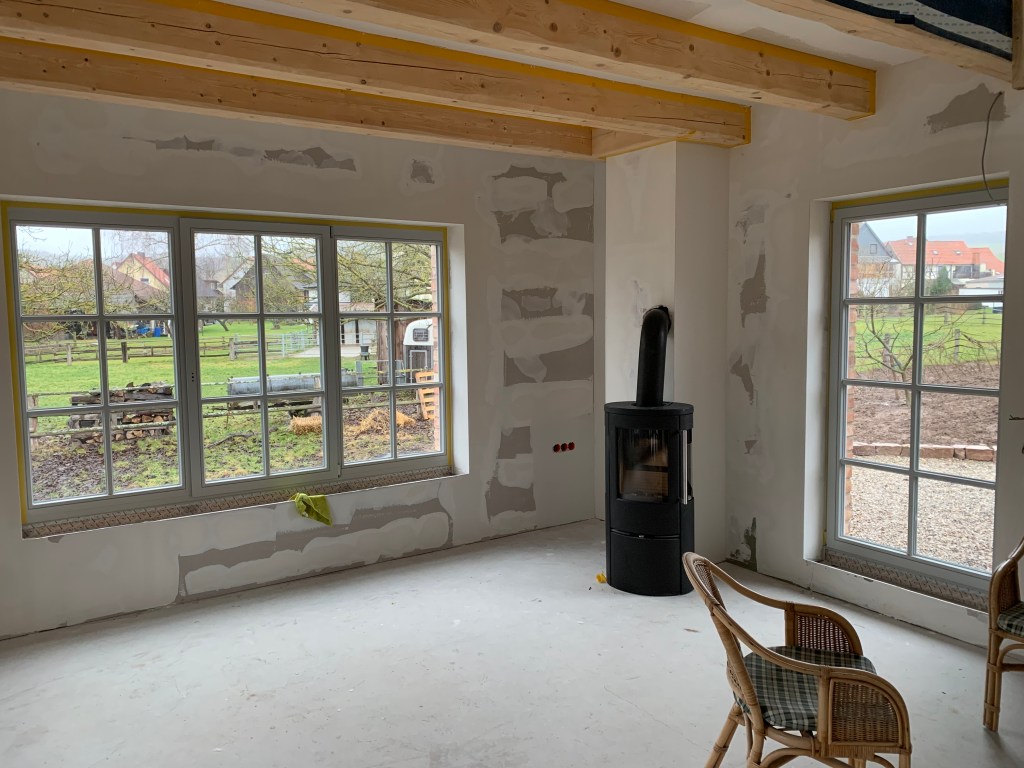

  • Unser Kaminbauer il-camino aus Northeim baute schon im Dezember den Kaminofen ein, nachdem bereits im August der Schornstein gesetzt worden war. So konnten wir schon frühzeitig einheizen.

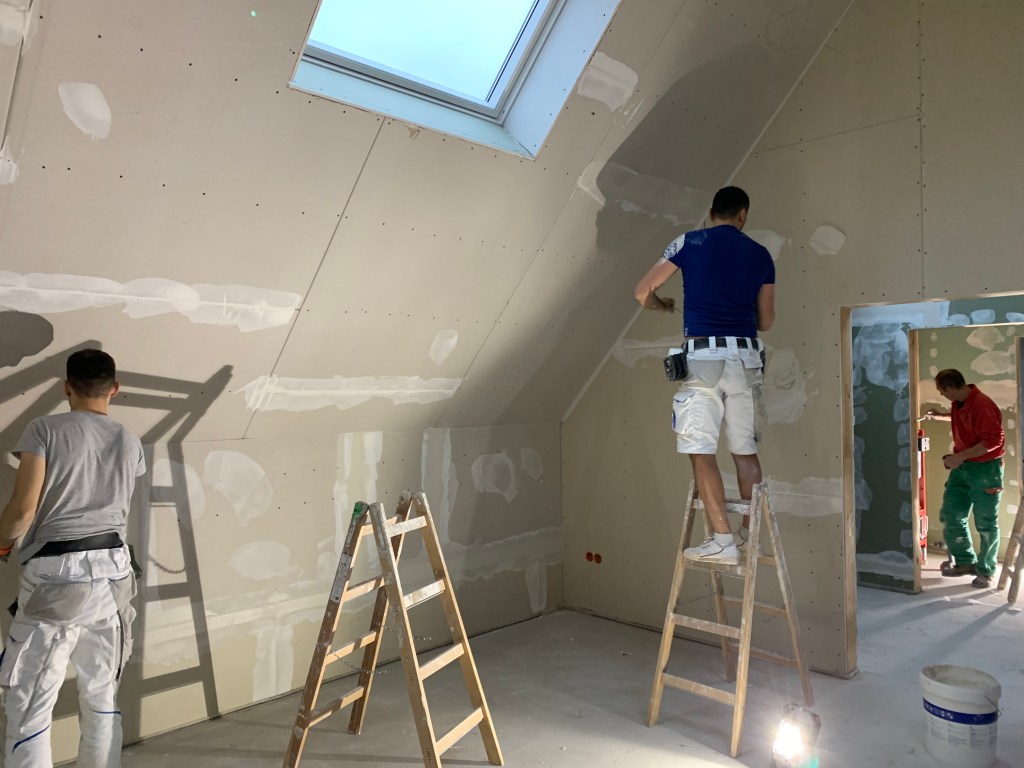

Und dann war es endlich soweit und der finale Trockenbau begann. Das Fuhrberger-Team trieb die Arbeiten in unglaublicher Geschwindigkeit voran, sodass schon nach drei Wochen Trockenbauarbeiten praktisch das gesamte Haus abgeschlossen war.

Die Jungs arbeiteten von morgens bis abends praktisch durch, was uns wirklich sehr beeindruckte und jeden Besuch aufs Neue spannend machte.

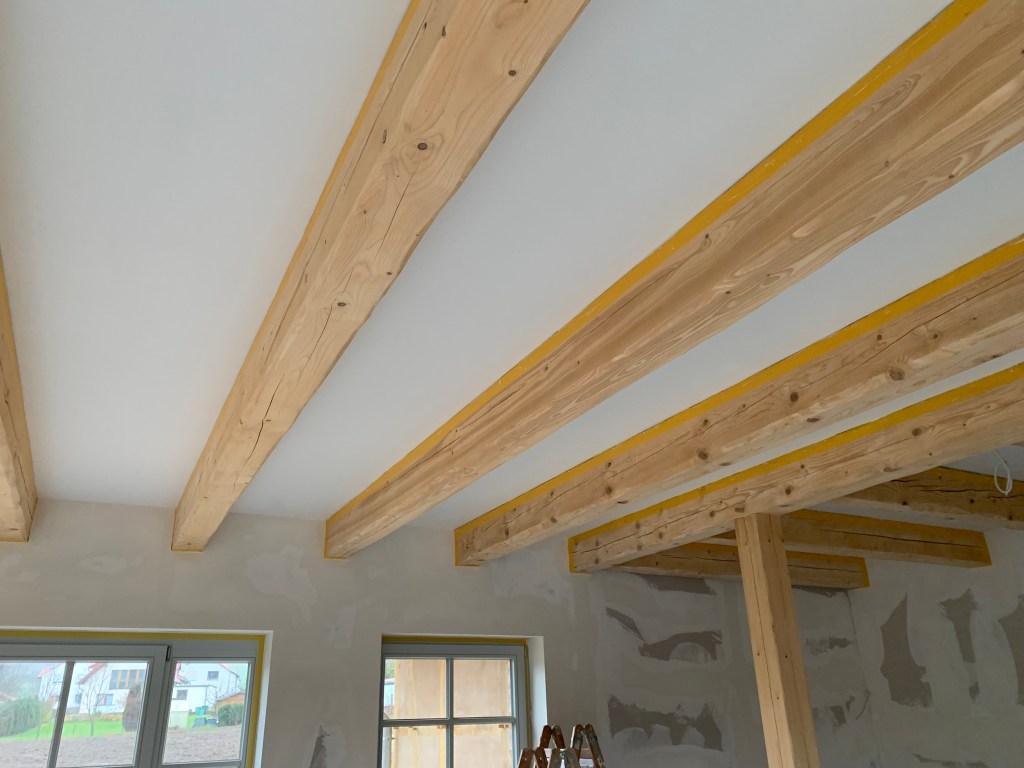

Anfang Januar ging es nach der verdienten Weihnachtspause mit dem Spachteln weiter, sodass wir das Haus letzte Woche in Q2-Qualität an unseren Malermeister Herrn Jünemann übergeben konnten. Noch sieht alles nicht ganz fertig aus, aber es nimmt deutlich Form an und mit den laufenden Malerarbeiten wird nun wohl in ziemlich kurzer Zeit nochmal ein echter Schritt gemacht.

Am Montag nach den Weihnachtsferien war dann nochmal so richtig Trubel auf der Baustelle: Erich Lillie, unser Fuhrberger-Bauleiter, hatte an einem Tag viele Termine zusammengeführt. So wurde der Estrich abgenommen, der Maler war schon beim Abkleben des Anbaus, unser Fliesenleger Herr Hock kam dazu zwecks weiterer Absprachen mit Maler und dem ebenfalls anwesenden Sanitär-Chef Herrn Schachtebeck, und der Elektriker brachte auch gleich noch die Lichtschalter zur Auswahl vorbei. Gut also, dass die Kinder mit Opa und Oma auf dem Spielplatz waren und wir mal zwei Stunden Ruhe hatten…

Kommentar verfassen

Trage deine Daten unten ein oder klicke ein Icon um dich einzuloggen:

WordPress.com-Logo

Du kommentierst mit Deinem WordPress.com-Konto. Abmelden /  Ändern )

Twitter-Bild

Du kommentierst mit Deinem Twitter-Konto. Abmelden /  Ändern )

Facebook-Foto

Du kommentierst mit Deinem Facebook-Konto. Abmelden /  Ändern )

Verbinde mit %s

%d Bloggern gefällt das:
